成都市智慧多功能燈桿設計、施工重點注意事項-基礎

來源: | 發布日期:2021-09-27

基礎

(一)按設計單位平面布置圖確定基礎位置時,如遇障礙,可沿桿體排列軸線在左右2m內調整;在左右2m~5m內調整時,相鄰左右2柱桿體間距原則上應做相應調整,使間距均勻;在左右5m~10m內調整時,相鄰左右5柱桿體間距原則上應做相應調整,使間距均勻;超過10m調整應報請設計單位確認。

(二)智慧燈桿在人行道和綠化帶內時宜設置在基礎中心距離路緣石外沿1m的位置,桿體在分隔帶內時宜位于分隔帶中間。

(三)常規智慧燈桿檢修門下沿距桿體法蘭800mm,基礎法蘭距鋪裝后的地面下沉300mm;基礎位于人行道時,地面為鋪裝后的人行道表面;基礎位于分隔綠帶時,地面為景觀專業確定的土面。如圖1所示。

智慧燈桿安裝注意事項

(四)設置在橋梁擋墻上的智慧燈桿檢修門下沿距桿體法蘭300mm。

(五)基礎預埋管不少于4根Φ50、2根Φ80碳素波紋管或鋼絲軟管,彎曲半徑應滿足電纜彎曲半徑要求,不得出現折角現象。

(六)基礎預埋管內應預留8#鍍鋅鐵絲。

(七)基礎預埋管應從基礎中心穿出,并應超過基礎平面30mm~50mm。

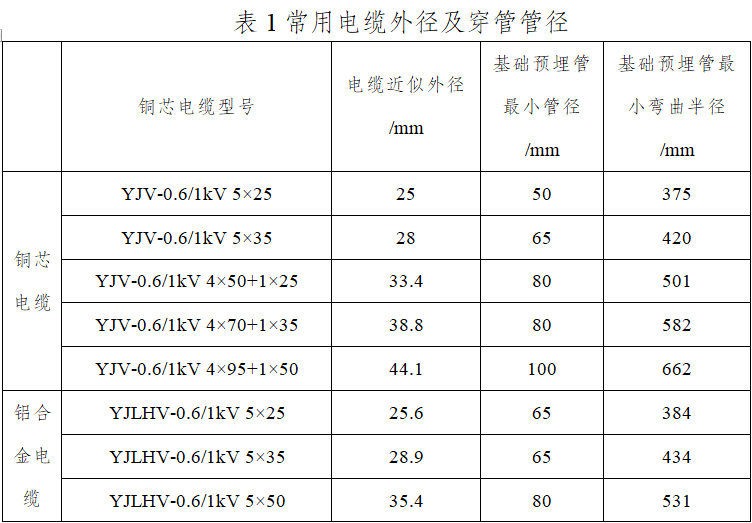

(八)直線段保護管內徑不應小于電纜外徑的1.5倍,有彎曲時不應小于2倍,常用電纜外徑及穿管管徑見表1。

智慧燈桿安裝注意事項

(九)基礎開挖后應夯實坑底。若位于膨脹土地區,應采取鋪設土工布等措施。

(十)穿電纜之前基礎預埋管兩端應用膠帶(封口膠)包封,避免混凝土等異物進入堵塞預埋管。

(十一)澆筑基礎前,應排除坑內積水,并應保證基礎坑內無碎土、石、磚及其他雜物。

(十二)基礎澆筑完畢燈桿安裝之前,除外露地腳螺栓及螺母使用膠布包裹外,還應采用木質框架或PVC錐形桶對外露地腳螺栓進行覆蓋保護,并設置警示標志,防止綠化回填掩埋基礎。

(十三)桿體緊固校正后,將接地導體與桿體法蘭盤焊接或螺栓連接,如智慧燈桿安裝在人行道上,須用混凝土包封法蘭、螺栓,表面鋪裝與基礎周邊一致;如桿體安裝在非機隔離帶(主輔隔離帶)上,可考慮使用混凝土或其他防銹措施包封法蘭、螺栓。
